全套装饰工程施工工艺标准,请学习!

房地产经理人联盟  · 公众号  · 房地产  · 2017-05-02 19:51

正文

请到「今天看啥」查看全文


4、地砖表面平整度误差不得超过1mm(用2米靠尺和塞尺检查);缝格平直误差不得超过1.5mm (拉5米线和钢尺检查);接缝高低差误差不得超过0.5mm(用直尺塞尺检查);踢角线上口平直误差不得超过1mm(拉5米线和钢尺检查);板块间隙宽度误差不得超过1mm(用钢尺和塞尺检查)。

5、 排砖应符合设计要求,当设计无要求时,应根据现场实际情况进行调整,避免出现板块小于整砖1/3 边长的边角料。

施工图片:

5
地毯铺设施工工艺

节点大样:

施工工序:

基层处理→地毯剪裁→ 钉倒刺板挂毯条→铺设防潮垫→铺设地毯→细部处理及清理

重点说明:

1、地毯加工前应明确材料含量(多少百分比羊毛,是否分色)、加工工艺(圈绒、割绒、阿克明斯)、绒高(羊毛高度)、胶垫容重( k/m2)。

2、铺设地毯前地面须采用水泥砂浆找平处理(厚度根据地毯与胶垫确定落差)待水泥砂浆完全干透后,方可铺设地毯。

3、地毯表面应平服,无起鼓翘边,图案拼花应细,绒面顺光应一致。

4、地毯与大理石不得直接拼接,可采用过渡材料进行拼接收口(如:不锈钢条、铜条等),收口处绒毛应高出5mm。

5、地毯铺设完成后应立即采取成品保护措施。

6、地毯与踢脚线、墙边、柱子收口处周围应顺直、应压紧。

施工图片:

6
实木地板铺设施工工艺

节点大样:

施工工序:

安装地龙骨→撒防蛀粉→安装防潮多层板→ 铺贴防潮膜→铺实木地板

重点说明:

1、地板安装时要留伸缩缝,地板与墙壁之间要预留出10mm左右的地板伸缩缝。地板间缝隙不超过1mm,密度较高的地板铺设时,每块应留有0.4mm的间隙,以防日后起拱。实木地板之间要留伸缩缝,预留潮湿季节木地板膨胀空间,多层实木地板和强化复合地板则可以无缝拼接。

2、地板下须铺设防潮膜,接口处互叠,用胶布粘贴防止灰尘水汽进入。

3、木搁栅应弹线;应按300~400mm距离打孔,预埋丝杆;木搁栅应按300~400mm开沉头孔,应调整丝杆、调平龙骨基层;固定不得损坏预埋管线,木搁栅与墙缝隙30mm。

4、踢脚线表面应光滑,接缝应严密;踢脚线上口平齐3mm/5m、踢脚线与面层的接缝1mm。

5、板面缝隙宽度0.5mm/钢尺、表面平整度2mm/2m、面板拼缝应平直3mm/5m、相邻板材高度差 1mm/钢尺。

施工图片:

7
卫生间地漏安装工艺

节点大样:

施工工序:

定位→排水管道安装→预埋

重点说明:

1、楼板开孔须大于排水管径40mm ,孔壁须进行凿毛处理。须用专用模具支撑,浇捣须用水泥砂浆分两次以上封堵浇捣密实。

2、地漏的排水管口标高应根据地漏型号确定,使排水管与地漏连接紧密。

3、地漏安装时周边的砂浆应填充密实。

4、地漏、排水管直径须符合排水流量要求,排水管须设置存水弯。

5、地面找坡符合排水要求,找坡率3‰-5‰。

6、地漏的顶面标高应低于地面1mm,地漏水封深度应≥50mm。

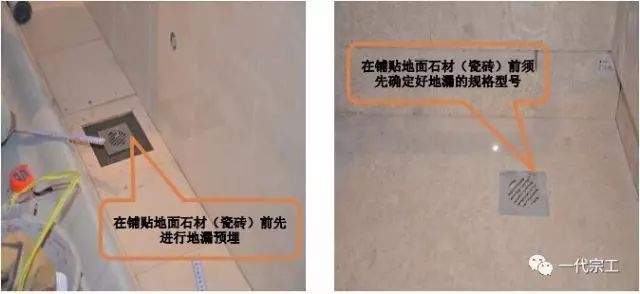

施工图片:

8
沐浴房地面石材施工工艺

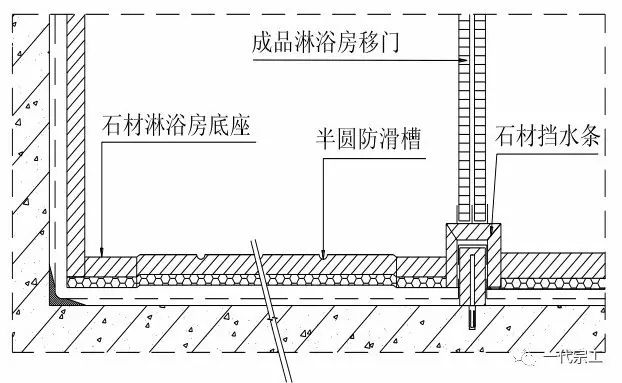

节点大样:

施工工序:

地面清理→水泥浆结合层→铺贴石材 →养护→晶面处理

重点说明:

1、淋浴房地面铺贴石材前须先作挡水槛,挡水槛完成面高度低于石材地面30mm, 挡水槛采用混凝土砂浆浇筑,挡水槛与地面接触位置须作弧形翻边。

2、 防水施工须先对档水槛阴角处进行柔性防水处理,待档水槛阴角防水干透后再进行大面防水施工。

3、 沐浴房门槛石材须采用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透。

施工图片:
