水果湖站水果湖区域核心,跨白鹭街沿东湖路-水果湖横路南北向展开。车站为地下二层岛式站台,总长287.25米,预计总工期27个月。
白鹭街东湖路口施工前6个月,将占用路口施工打围34.5*30.5米,受施工占道影响,路口通行线形发生变化,将成为环岛式交通,通行能力由现在的4500辆/小时下降为2500辆(下降幅度30%以上),无法满足现状路口4000辆的车辆通行需求。
施工交通管制措施:
洪山路站
洪山路站位于东一路洪山路口,跨洪山路口沿东一路南北向展开。车站为地下三层12米岛式车站,长度241.8米,预计总工期26个月。

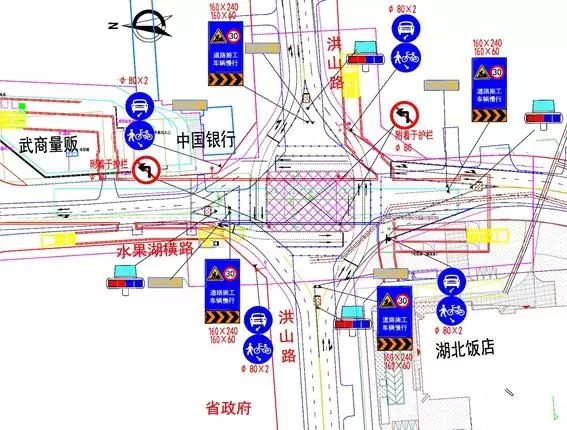

洪山路东一路口施工前3个月,将占用路口施工打围40*27.7米,与水果湖站相同,受施工占道影响,路口通行线形发生变化,将成为环岛式交通,通行能力由现在的4500辆/小时下降为2500辆(下降幅度30%以上),无法满足现状路口3500辆的车辆通行需求。进行第二阶段施工的4个月,将占用东一路道路中间三车道施工,围挡规格分别为147*10.7米、72*10.7米。路口车辆在围挡中间转弯,左转车辆将形成冲突,路口的通行能力仍无法满足3500辆车的通行需求。
施工交通管制措施:
省博物馆站

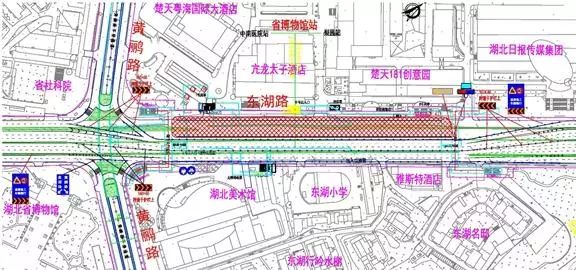

省博物馆站为地下二层岛式车站,车站外包总长为255.05m,总宽23.1m(标准段)。车站位于东湖路与黄鹂路交叉路口北侧,沿东湖路南北向布置,预计总工期26个月。施工期间,东湖路由双向10车道减少为双向6~9车道,其中影响最大的阶段为主体结构施工阶段,东湖路双向仅6车道,道路通行能力由13000辆/小时下降为7000辆/小时。东湖路路段现状双向高峰小时流量为8617辆,施工期间东湖路交通将处于过饱和状态。
